2024年4月13日, #4爐撈渣機在更換止退機構檢修后試運過程中,內導輪鏈條意外脫軌。面對這一突發事件,公司上下迅速響應,展開了一場緊張而有序的搶修行動。
事發后,各生產部門主要人員迅速集結,深入集控室與當班值長緊密溝通,全面了解負荷情況,并協調消缺工作。在公司領導果斷決策下,決定于次日凌晨降負荷處理。隨即,設備部成立了以設備部經理為組長的搶修組織機構,緊急召集拓奇陽西項目部相關人員,共同商討搶修方案,并安排搶修任務。

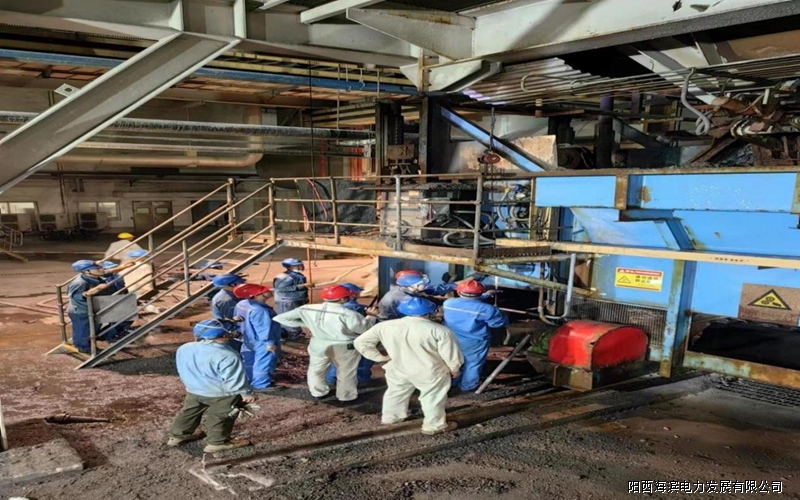

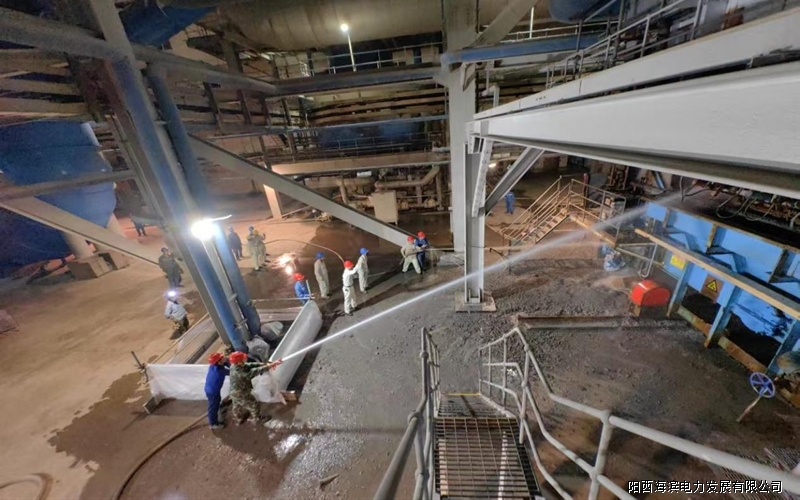

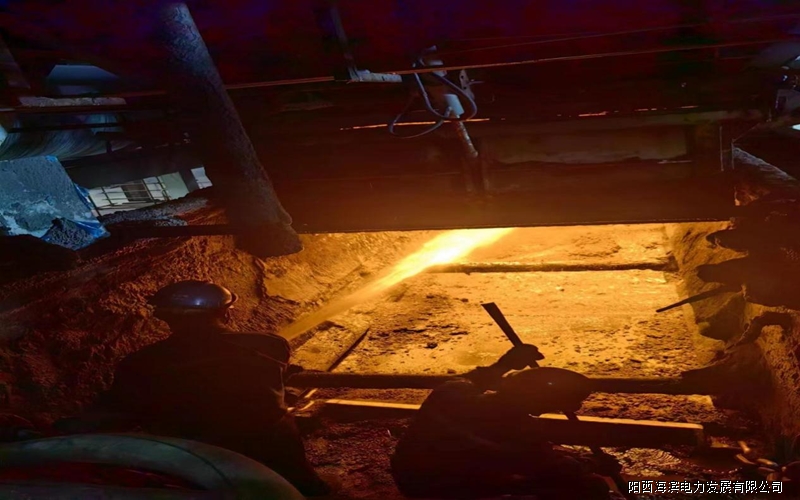

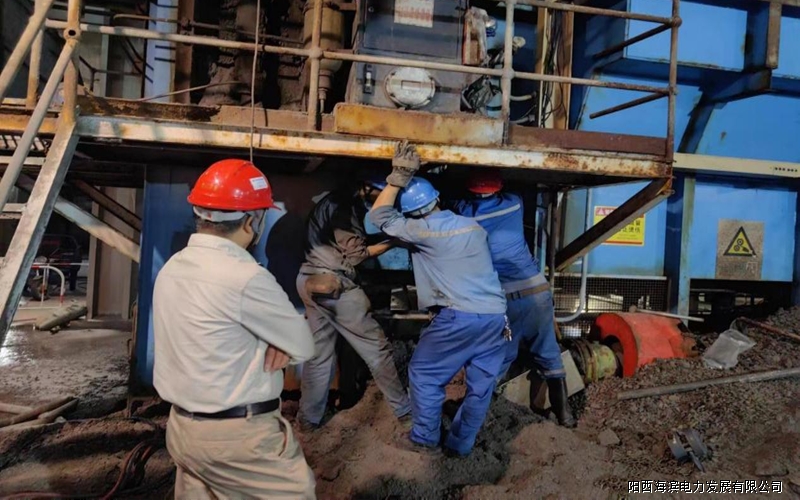

搶修工作于2024年4月14日凌晨1時正式開始。由于白天高負荷運行導致?lián)圃鼨C(jī)船體積渣較多,檢修人員和消防隊員迅速投入現場,利用消防水進行降溫冷卻和沖洗,為搶修工作創造了有利條件。設備部領導和鍋爐專業人員全程堅守現場協助搶修工作,確保搶修過程安全、質量和進度。
此次搶修過程中,廣東拓奇由項目副經理親自帶隊,共投入28名專業人員,積極配合搶修工作,展現了高度的團隊協作和敬業精神。同時,陽西電廠總工程師張殿平多次深入現場指導工作,確保搶修工作的高效進行。
經過12個小時的連續奮戰,#4爐撈渣機成功恢復了正常運行。此次搶修不僅避免了因設備故障導致的生產中斷,也再次彰顯了公司團隊在設備搶修方面的專業能力和應急響應水平。
搶修總結會上,公司總工程師張殿平強調了設備部全體員工要以《廣東珠江投資管理集團安全生產治本攻堅三年行動方案》為指導,制定明確的工作目標,貫徹落實各項主要任務,切實做好主輔機的預防性檢修工作,確保徹底打贏這場三年攻堅戰。
此次搶修的成功,不僅是對設備部全體員工辛勤付出的肯定,也為公司未來的安全生產工作奠定了堅實的基礎。陽西電廠將繼續秉承“安全第一、預防為主”的原則,不斷提升設備維護和管理水平,確保公司生產的安全穩定,為公司的可持續發展貢獻力量。
